Resourceplanning voor activiteiten: het stappenplan dat knelpunten voorkomt

11 september 2026
Resourceplanning voor activiteiten: het stappenplan dat knelpunten voorkomt

Resourceplanning voor activiteiten betekent dat je mensen, materiaal, apparatuur en tijd vooraf koppelt aan concrete taken, zodat elke activiteit op het juiste moment de juiste middelen heeft. Wie dit goed inricht, voorkomt dubbele boekingen en onderbenutting en levert projecten vaker op tijd op. Dit artikel geeft je een stapsgewijs stappenplan, praktische sjablonen en een sectorvoorbeeld uit de leisurebranche om morgen mee te beginnen.

Kort samengevat:

  • Alleen een expliciet overzicht van beschikbare uren en inzet geeft een realistisch beeld, niet de veronderstelling dat mensen wel tijd hebben.
  • Gebruik een buffer van ongeveer 20 procent bij het inschatten van uren om onvoorziene taken en overleggen op te vangen.
  • Kleine teams kunnen starten met een eenvoudige gedeelde spreadsheet, terwijl grotere teams beter af zijn met gespecialiseerde planningssoftware met conflictdetectie.
  • Continue monitoring via KPI’s zoals bezettingsgraad en geplande versus werkelijke uren voorkomt overbelasting en knelpunten.
  • In leisurebedrijven is de koppeling tussen realtime reserveringen en resourceplanning essentieel om overboekingen en lege plekken te voorkomen.

Raxbooker
raxbooker.com
Breng activiteiten en middelen samen
Raxbooker is een leisure booking platform voor leisurecentrumeigenaren en medewerkers die activiteiten willen organiseren.
Bezoek Raxbooker

Inhoudsopgave

Wat is resourceplanning en hoe verschilt dat van capaciteitsplanning?

Resourceplanning draait om het identificeren, toewijzen, plannen en monitoren van de middelen die een activiteit nodig heeft: mensen, materiaal, apparatuur, ruimtes en tijd. Het is het proces waarmee je zorgt dat de juiste resource op het juiste moment beschikbaar is, zonder dat twee taken om dezelfde monteur of dezelfde vergaderruimte vechten.

Resourcebeheertechnieken werken op twee niveaus, en managers verwarren die twee vaak:

  • Capaciteitsplanning is strategisch en kijkt op middellange termijn: heb je over drie maanden genoeg mensen en middelen om de verwachte vraag te dekken?
  • Resourceplanning is operationeel en tactisch: welke specifieke persoon of machine wijs je toe aan welke taak, op welke dag?

Capaciteitsplanning bepaalt de totale beschikbare capaciteit, resourceplanning verdeelt die capaciteit vervolgens over concrete taken. Gebruik capaciteitsplanning bij het opstellen van je jaarbudget of personeelsbegroting. Gebruik resourceplanning zodra je weet welke activiteiten er die week of maand daadwerkelijk gepland staan.

Waarom resourceplanning belangrijk is en wanneer je moet beginnen

Goede resourceplanning voorkomt de twee grootste kostenposten in projecten: stilstand door gebrek aan middelen en overwerk door verkeerde inschatting. Teams die dit serieus oppakken, zien doorlooptijden dalen met 20 tot 30 procent, en in productieomgevingen kunnen de kosten met 15 tot 25 procent omlaag door betere inzet van beschikbare middelen.

Er zijn duidelijke signalen dat je planning tekortschiet. Herken je een van deze patronen, dan is het tijd om te beginnen:

  • Dezelfde medewerker wordt structureel op twee activiteiten tegelijk ingepland.
  • Apparatuur of ruimtes worden op het laatste moment dubbel gereserveerd.
  • Teams draaien structureel overuren terwijl andere afdelingen onderbezet zijn.

Zonder planning groeit het risico op gemiste deadlines en op een team dat afhaakt door chronische drukte. Dat kost je meer dan de tijd die een goed opgezet resourceplan vraagt.

Stappenplan: zo bouw je resourceplanning voor je activiteiten op

Een resourceplan opzetten hoeft geen maandenlang project te zijn. Een stapsgewijze aanpak met heldere fasen levert het snelst een werkbaar plan op. Volg deze zeven stappen:

  1. Bepaal doel en scope. Leg vast welke activiteiten binnen het plan vallen en wat het gewenste resultaat is: minder overuren, hogere bezetting of kortere doorlooptijd.
  2. Breng je resources in kaart. Noteer per medewerker de vaardigheden, beschikbaarheid en contracturen. Doe hetzelfde voor apparatuur en ruimtes.
  3. Schat realistische uren in met buffer. Reken niet met 100 procent beschikbare tijd. Houd rekening met vergaderingen, e-mail en onvoorziene taken door standaard een buffer van ongeveer 20 procent in te bouwen.
  4. Visualiseer en wijs toe. Zet activiteiten in een Gantt-planning of gedeelde kalender en koppel elke taak aan een specifieke persoon of resource, niet aan een team in het algemeen.
  5. Detecteer en los conflicten op. Controleer op overlappende toewijzingen voordat je het plan deelt. Een dubbele boeking die je nu vindt, kost je later een crisis.
  6. Monitor met KPI's. Volg bezettingsgraad en geplande versus werkelijke uren, en houd een wekelijkse review om bij te sturen.
  7. Evalueer en leer. Bekijk na afronding van een activiteit wat de inschatting afweek van de realiteit, en gebruik dat voor de volgende planningsronde.

Pro-tip: Plan nooit op basis van wie "waarschijnlijk wel tijd heeft". Vraag beschikbaarheid altijd expliciet op, ook bij vaste teamleden. Aannames zijn de meest voorkomende oorzaak van dubbele boekingen.

Deze aanpak werkt voor een eenmalig evenement net zo goed als voor doorlopende operationele planning. Het verschil zit in de frequentie van de review, niet in de stappen zelf.

Stappenplan: zo bouw je resourceplanning voor je activiteiten op — overview diagram

Welke tools en sjablonen passen bij jouw planningsschaal?

De juiste tool hangt vooral af van de omvang van je team. Voor een klein team van een paar mensen is een spreadsheet vaak voldoende; werk je met tien tot vijftig medewerkers, dan loont het om over te stappen op een dedicated planningstool.

Praktisch gezien zie je drie niveaus van hulpmiddelen voor planning:

  • Lichte oplossingen: een gedeelde spreadsheet, of boards in Trello of Notion. Prima voor overzichtelijke teams zonder complexe afhankelijkheden.
  • Gantt- en kalendertools: geven een visuele tijdlijn van activiteiten en resources naast elkaar, handig zodra je met meerdere gelijktijdige projecten werkt. Kant en klare Gantt-sjablonen versnellen de opstart aanzienlijk.
  • Dedicated planningssoftware: biedt automatische conflictdetectie, koppelingen met tijdregistratie en rapportages over bezetting, essentieel zodra meerdere afdelingen dezelfde resources delen.

Let bij elke keuze op vier functies: zichtbaarheid van beschikbaarheid, matching op vaardigheden, automatische conflictdetectie en integratie met de tools die je team al gebruikt. Een tool zonder conflictdetectie levert je uiteindelijk hetzelfde probleem op als een spreadsheet, alleen met een duurder abonnement.

Best practices en fouten die resourceplanning laten mislukken

De meeste mislukte planningen delen dezelfde oorzaken, en die zijn goed te vermijden.

  • Bouw altijd een buffer van circa 20 procent in. Onvoorziene taken en overleg vragen structureel tijd die een strak schema niet overleeft.
  • Betrek je team bij de inschatting. Wie het werk uitvoert, schat de duur vaak nauwkeuriger in dan een planner op afstand.
  • Werk met één bron van waarheid. Twee versies van hetzelfde schema in omloop leidt gegarandeerd tot dubbele boekingen.
  • Vermijd top-down toewijzing zonder overleg. Een planning die zonder draagvlak wordt opgelegd, verzandt in weerstand en informele afwijkingen.

Pro-tip: Update je planning op vaste momenten, niet alleen wanneer er iets misgaat. Een wekelijks ritueel van tien minuten voorkomt uren aan crisisbeheer later.

Hoe werkt resourceplanning in de praktijk bij leisurebedrijven?

Leisurecentra hebben een eigen dynamiek: vraag piekt rond weekenden, vakanties en feestdagen, terwijl optie-reserveringen tijdelijk capaciteit vasthouden zonder zekerheid. De combinatie van optie-reserveringen en realtime beschikbaarheid is cruciaal om overboekingen en lege plekken te voorkomen, en dat vraagt om een koppeling tussen het reserveringssysteem en de resourceplanning.

Voor activiteitenplanning in de leisurebranche zijn deze meetpunten het meest bruikbaar:

  • Bezettingsgraad per tijdslot, zodat je ziet waar je instructeurs of faciliteiten onderbenut blijven.
  • No-showpercentage, dat direct invloed heeft op hoeveel plekken je moet overboeken om verlies te compenseren.
  • Omzet per uur per resource, waarmee je activiteiten kunt vergelijken op winstgevendheid, niet alleen op bezetting.

De vertaalslag van het algemene stappenplan naar leisure is vooral stap vier en vijf: toewijzen en conflictdetectie draaien hier niet om projecttaken, maar om reserveringsslots die in realtime kunnen veranderen. Een structureel stappenplan om bezettingsgraad te verhogen laat zien dat centra die dit combineren met heldere KPI's, pieken beter opvangen zonder personeel structureel te overbelasten.

Hoe monitor en bijstuur je een activiteitenplanning?

Een resourceplan is nooit klaar na het opstellen. Real-time zichtbaarheid en vaste monitoringrituelen verminderen knelpunten aanzienlijk, veel meer dan een plan dat je één keer maakt en daarna loslaat.

Houd deze drie stappen aan om grip te houden:

  1. Volg drie kern-KPI's: bezettingsgraad, geplande versus werkelijke uren, en het aantal overuren per team of persoon.
  2. Bouw vaste rituelen in: een korte dagelijkse stand-up voor uitvoeringsissues en een wekelijkse review voor structurele bijsturing.
  3. Escaleer op tijd. Zodra de werkelijke uren twee weken op rij boven de planning uitkomen, zet je tijdelijke capaciteit of freelancers in voordat het team overbelast raakt.

Wachten tot de deadline in zicht komt, is de duurste vorm van bijsturen die er is.

Welke methoden gebruik je voor demand forecasting binnen resourceplanning?

Demand forecasting bepaalt hoeveel resources je de komende weken of maanden nodig hebt, voordat je concrete taken toewijst. Drie methoden komen in de praktijk het meest terug.

Historische trendanalyse kijkt naar bezettingscijfers en vraagpatronen uit voorgaande periodes. Voor activiteiten met een herkenbaar seizoenspatroon, zoals schoolvakanties of feestdagen, is dit de meest betrouwbare basis omdat het patroon zich elk jaar grotendeels herhaalt.

Pijplijnanalyse werkt beter voor projectwerk zonder vast seizoenspatroon. Je kijkt naar aankomende offertes, reserveringen en lopende contracten om in te schatten hoeveel capaciteit de komende maanden nodig is. Dit vraagt nauwe afstemming met sales of de reserveringsafdeling, want forecasts zijn alleen zo goed als de pijplijngegevens die erin gaan.

Scenarioplanning combineert meerdere aannames, zoals een optimistisch en een conservatief scenario, om te testen of je resourceplan overeind blijft bij tegenvallende of meevallende vraag. Grotere organisaties met veel onderling afhankelijke resources gebruiken hiervoor vaak enterprise resourcemanagementsystemen die planning, voorspelling en scenarioplanning combineren.

Voor de meeste middelgrote organisaties is een combinatie van historische trends en pijplijnanalyse voldoende nauwkeurig, zonder de complexiteit van een volledig scenariomodel. Begin simpel en breid pas uit als de vraag echt onvoorspelbaar blijkt.

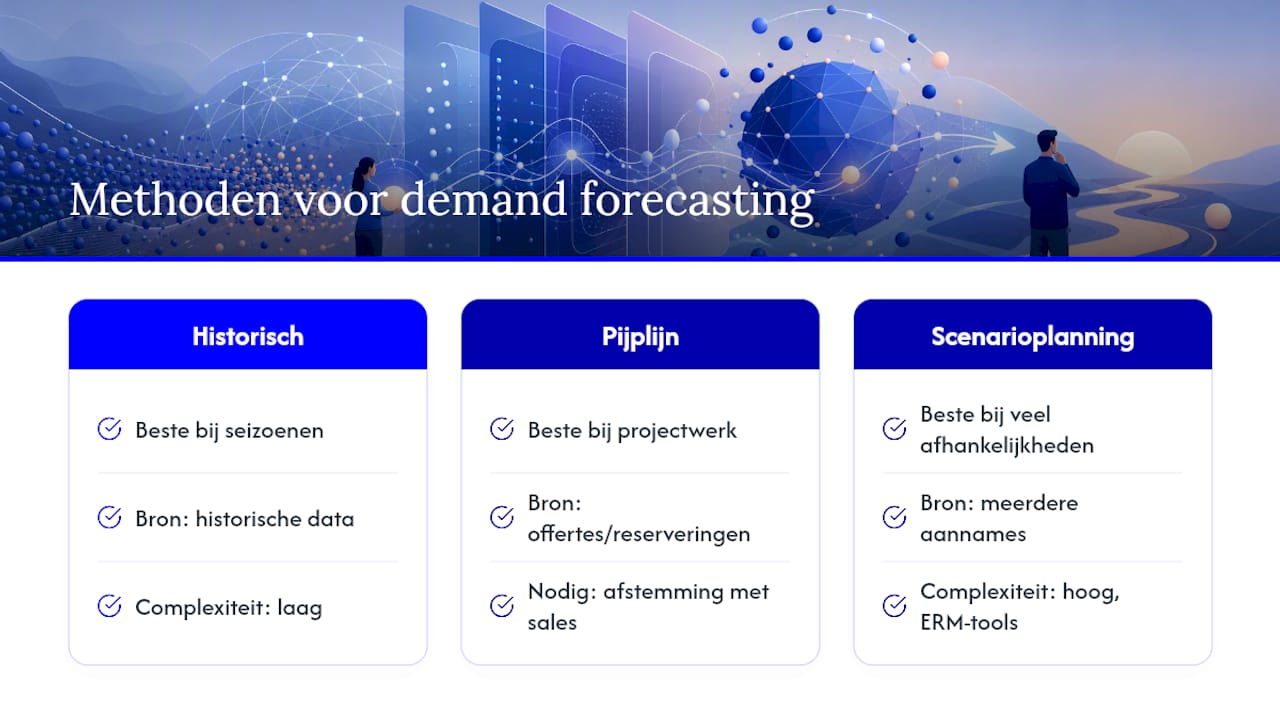

Welke methoden gebruik je voor demand forecasting binnen resourceplanning? — overview diagram

Wie is verantwoordelijk voor resource allocatie in een team?

Resource allocatie werkt alleen als de rollen helder verdeeld zijn, anders eindigt elke toewijzing in onderhandelen achteraf.

De resourcemanager of teamlead houdt het overzicht over wie waar wordt ingezet en signaleert conflicten voordat ze ontstaan. Deze rol bepaalt geen individuele taakdetails, maar bewaakt de totale belasting per persoon over meerdere projecten heen.

De projectleider vraagt resources aan bij de resourcemanager op basis van de planning van zijn of haar specifieke activiteit, en is verantwoordelijk voor de uitvoering binnen de toegewezen capaciteit.

De teamleden zelf geven hun eigen beschikbaarheid en voortgang door. Zonder eerlijke input van deze groep is elke resourceplanning gebaseerd op aannames in plaats van feiten.

In kleinere organisaties vallen deze rollen vaak samen in één persoon: de manager die zowel plant als uitvoert bewaakt. Dat werkt, zolang die persoon bewust tijd reserveert voor de planningstaak zelf en die niet laat verdampen tussen operationele brandjes. Grotere organisaties met meerdere afdelingen die dezelfde resources delen, zoals gedeeld technisch personeel of gedeelde apparatuur, hebben baat bij een aparte resourcemanager die boven de individuele projecten staat.

Hoe integreer je resourceplanning met projectmanagementtools?

Resourceplanning die los staat van je projectplanning creëert dubbel werk en verschillende versies van de waarheid. Integratie tussen tijdregistratie en planning verbetert de nauwkeurigheid van voorspellingen en facturatie aanzienlijk, zoals koppelingen tussen tijdregistratie- en planningstools laten zien.

Drie integratiepunten verdienen aandacht bij het inrichten van je systeem.

Taken en toewijzingen synchroniseren. Wanneer een taak in je projectmanagementtool verandert van datum, moet die wijziging automatisch doorwerken in de resourceplanning. Handmatig bijwerken op twee plekken leidt vroeg of laat tot een gemiste update.

Tijdregistratie koppelen aan planning. Werkelijk geregistreerde uren tegenover geplande uren geven je de nauwkeurigste basis voor toekomstige inschattingen. Zonder die koppeling blijf je gissen of je 20 procent buffer in de praktijk klopt.

Rapportages centraliseren. Eén dashboard met bezettingsgraad, projectvoortgang en resourcebelasting voorkomt dat managers losse Excel-bestanden naast elkaar moeten leggen om een beslissing te nemen.

Kies bij de implementatie voor tools die native koppelen via API, in plaats van handmatige exports. Elke handmatige stap in het proces is een moment waarop data verouderd raakt en beslissingen op verkeerde cijfers worden genomen.

Hoe stem je resourceplanning af met betrokken teams?

Een resourceplan dat alleen in het hoofd van de planner leeft, houdt geen stand. Afstemming met de teams die het plan uitvoeren, bepaalt of het op papier klopt of ook in de praktijk werkt.

Drie afspraken maken het verschil tussen een plan dat leeft en een plan dat negeert wordt.

Deel de planning in een gedeeld, actueel overzicht, niet in losse e-mails of mondelinge afspraken. Iedereen die met de planning werkt, moet op elk moment kunnen zien wat er voor hem of haar gepland staat, zonder de planner te moeten appen.

Organiseer een kort, terugkerend afstemmingsmoment per week waarin wijzigingen en knelpunten besproken worden, los van de dagelijkse operationele stand-up. Dit is het moment waarop een teamlid kan aangeven dat een inschatting niet klopt, voordat het een crisis wordt.

Betrek teams voordat je de planning vaststelt, niet pas als deze al rondgestuurd is. Wie inspraak heeft in de eigen inschatting, voelt zich eigenaar van het resultaat en meldt afwijkingen sneller uit zichzelf. Dat scheelt de resourcemanager veel achterhaalwerk.

Een organisatie met meerdere afdelingen die dezelfde resources delen, zoals gedeeld personeel tussen twee locaties, doet er goed aan één aanspreekpunt per afdeling te benoemen. Dat voorkomt dat vijf mensen los van elkaar aanspraak maken op dezelfde monteur zonder dat iemand het overzicht bewaart.

Wat betekent dit concreet voor morgen?

De meeste organisaties overdenken resourceplanning te veel voordat ze beginnen. Ze zoeken de perfecte tool, terwijl het probleem meestal simpeler is: niemand heeft de beschikbaarheid van het team ooit expliciet vastgelegd. Begin daar, niet bij de software.

Twee acties die je morgen al kunt uitvoeren: vraag elk teamlid deze week om zijn of haar werkelijke beschikbare uren door te geven, inclusief vaste overlegmomenten. En zet één gedeeld overzicht op, al is het een simpele spreadsheet, waarin iedereen kan zien wie waar is ingepland. De tool komt later. Het overzicht en de eerlijke input moeten er eerst zijn.

— Bernard

RaxBooker maakt activiteitenplanning direct behapbaar

Bij een leisurecentrum verandert de vraag per uur, en een spreadsheet loopt daar snel op vast: optie-reserveringen die niet automatisch tegen realtime beschikbaarheid worden afgezet, leiden tot overboekingen of lege plekken die je pas achteraf opmerkt. Er bestaat software die activiteitenbeheer, realtime beschikbaarheid en rapportages in één systeem koppelt, zodat je bezettingsgraad, no-shows en omzet per activiteit continu in beeld hebt, in plaats van achteraf in een export.

Raxbooker

Voor leisurecentra met piekperiodes rond weekenden of vakanties betekent dit dat je resourceplanning niet langer los staat van je reserveringen, maar er direct op aansluit. Wil je zien hoe dat voor jouw activiteitenplanning werkt? Bekijk de mogelijkheden van de planningsoftware van RaxBooker en vraag een demo aan om te ervaren hoe realtime beschikbaarheid en resourceplanning samen jouw bezetting verbeteren.

Bronnen

Wil je meteen aan de slag? Deze bronnen sluiten direct aan op het stappenplan hierboven:

Veelgestelde vragen

Wat is een goede simpele planningtool om mee te beginnen?

Voor kleine teams volstaat een gedeelde spreadsheet of een board in Trello of Notion prima. Zodra je team boven de tien medewerkers uitkomt, loont een dedicated planningstool met conflictdetectie zich al snel.

Wat zijn de vijf stappen van projectmanagement die relevant zijn voor resourceplanning?

De kernfasen zijn initiatie, planning, uitvoering, monitoring en afsluiting. Resourceplanning valt vooral onder de planningsfase, maar de monitoringfase is waar je bijstuurt als de werkelijke inzet afwijkt van het plan.

Hoe maak ik een realistische dagplanning voor mijn werk?

Reserveer niet je volledige werkdag voor taken; bouw een buffer van ongeveer 20 procent in voor overleg en onvoorziene zaken. Plan de zwaarste taak op het moment dat je energie het hoogst is, en check aan het einde van de dag kort wat is afgewezen van de planning.

Hoe maak ik een eenvoudige resourceplanning voor activiteiten?

Begin met de zeven stappen: bepaal scope, breng resources in kaart, schat uren met buffer in, visualiseer in een kalender of Gantt-planning, controleer op conflicten, monitor met KPI's en evalueer achteraf. Voor leisureactiviteiten met wisselende vraag helpt een tool als RaxBooker om die stappen direct te koppelen aan realtime reserveringen.

Wat is het verschil tussen resourceplanning en capaciteitsplanning?

Capaciteitsplanning bepaalt op middellange termijn hoeveel totale capaciteit je nodig hebt, terwijl resourceplanning die capaciteit concreet verdeelt over specifieke taken en personen. Je gebruikt capaciteitsplanning voor je jaarplanning en resourceplanning voor de dagelijkse of wekelijkse uitvoering.
